為期七天工地巡檢及質檢過程中發現的一些問題,及相應的處理辦法,如下幾點:
質檢時間:2018年1月1日—1月7日
開祥御龍城某單元1509(有?。?/span>工地巡檢

1、開關面板安裝期間乳膠漆有破壞現象?!?/p>
處理意見:重新采用膩?zhàn)有扪a(bǔ)、打磨、刷漆處理。

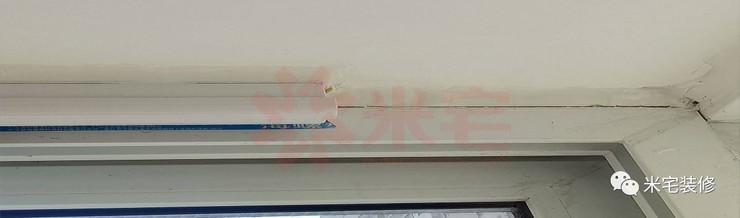

2、客廳窗套結合處有裂縫,后期打膠處理即可?!?/p>

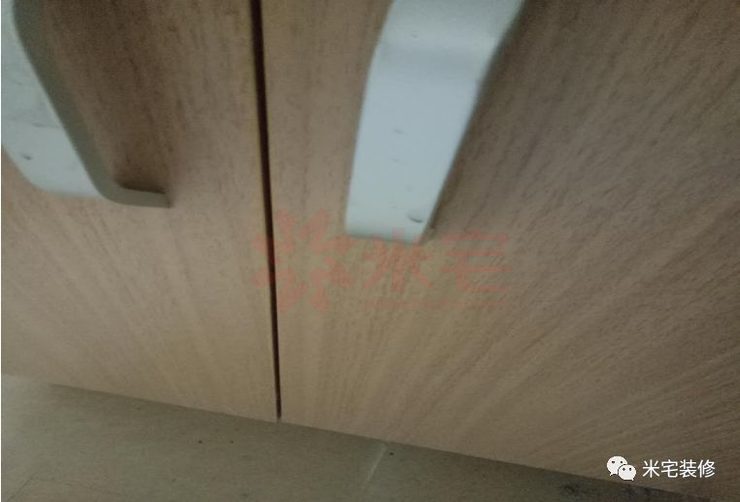

3、衛生間浴池柜及廚房櫥柜柜門不平整?!?/p>
處理意見:重新調整到同一平面位置。

4、工地現場細節施工交流圖↓↓↓
施工圖↓↓↓
本工地總結:目前整體施工還很不錯,工地現場材料擺放整齊、衛生整潔。只不過有一些小問題出現還需改進,細節問題還有待提高。發現問題我們會及時通知負責人,交代給工人師傅都會及時的處理。
金城東苑某號樓4樓東戶(有?。?/span>工地巡檢

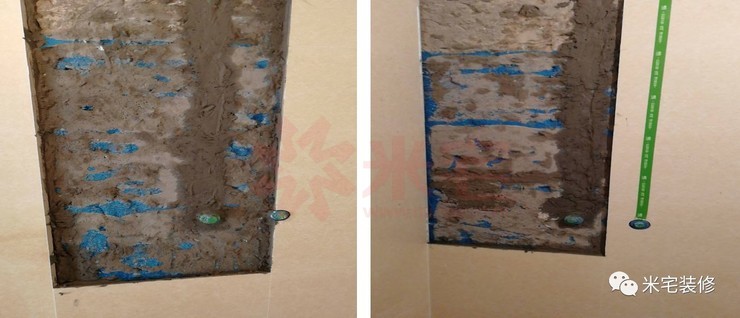

1、衛生間淋浴管道處上下不平整需重新拆除整改?!?/p>

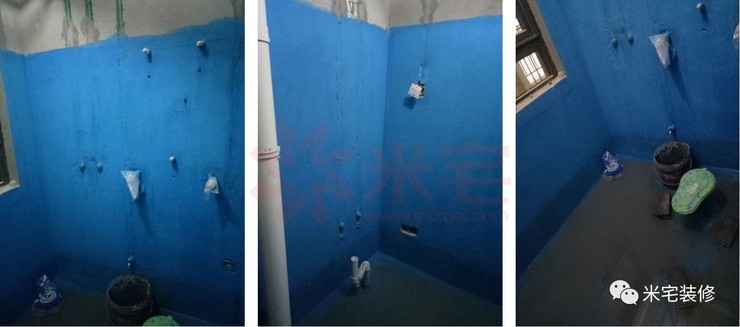

拆除后↓↓↓
重新粉刷防水涂料晾干后,重新粘貼新的墻磚?!?/p>

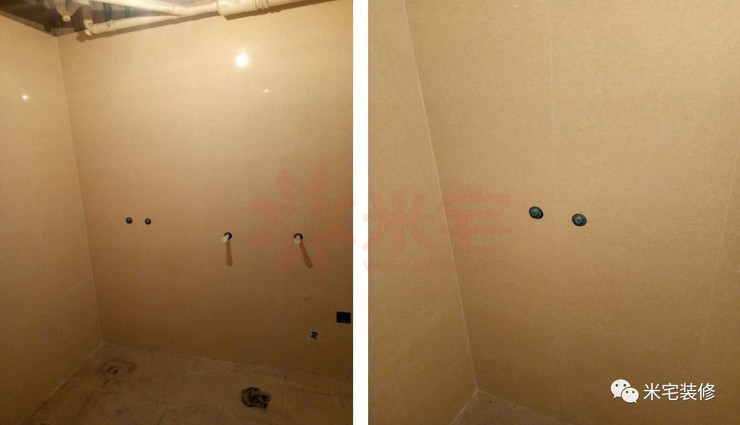

處理后↓↓↓

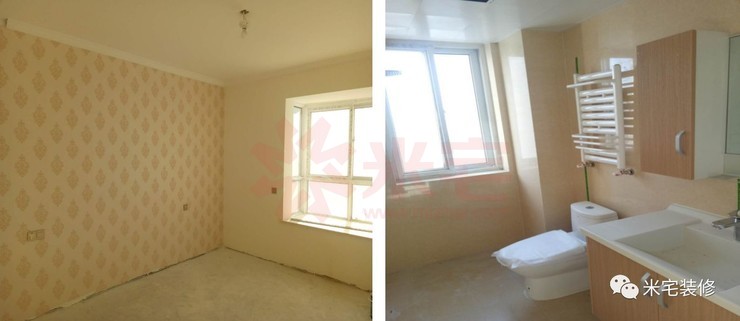

目前正在施工油漆階段、之前存在問題已全部整改完畢。

2、工地現場細節施工交流圖↓↓↓
米宅質檢專員針對咱家泥工進行整體竣工驗收結果如下:
1.瓷磚完好無破損;
2.所有墻磚墻面均采用刷膠做牢固處理工藝施工;
3.衛生間采用墻壓地施工工藝施工;
4.室內所有墻磚處低盒均采用水泥封閉牢固工藝施工,從而避免了后期安裝開關插座時破壞瓷磚;
5.整體嚴格控制瓷磚空鼓率,單片瓷磚空鼓率控制在3%以內,整體空鼓率控制在5%以內;
6.廚房煙道容易開裂處已采用瓷磚防開裂處理工藝施工;
7.所有墻磚與窗戶框結合處均采用玻璃膠封閉處理;
8.衛生間過門石均采用采用純水泥封閉處理,防止衛生間水從瓷磚下砂漿流到室外,從而避免門口墻體返潮翹皮的問題出現;
9.室內立管均采用采用隔音棉做降噪處理工藝施工;
10.所有墻面有膩?zhàn)蛹叭槟z漆后期需要貼磚的,都采用把原來膩?zhàn)蛹叭槟z漆鏟除干凈,在刷膠處理,最后粘貼墻磚的工藝施工。
本工地總結:經米宅驗收,泥工整體合格,如果您對泥工施工仍有其他需求,請?jiān)谌槟z漆工程前及時通知施工負責人進行修改;如無任何其他需求我們將會按時進行下一階段施工!下階段工作乳膠漆進場施工。
康橋朗城3號院某號樓1901(有住)工地巡檢

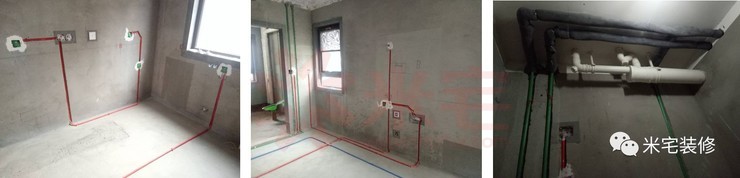

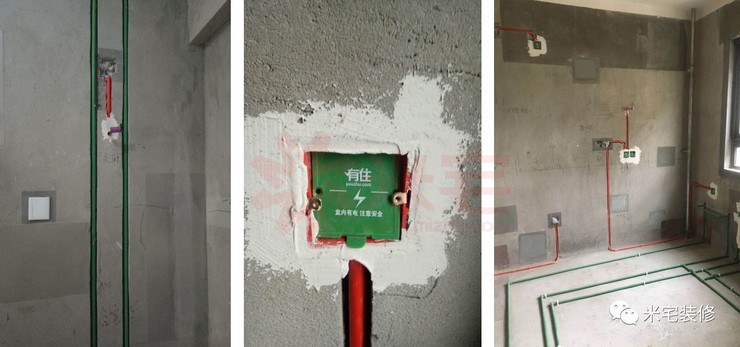

1、水電施工整體驗收?qǐng)D片↓↓↓
本工地驗收總結:
1.現場水電敷設橫平豎直,電路分檔明確,水壓測試合格,材質符合公司質檢要求;
2. 過墻線采用穿線管做電線保護處理;
3. 底盒處電線采用鎖母或黃臘管做護線處理;
4. 電線接頭采用倒鉤5圈以上處理工藝;
5. 衛生間浴霸電線接頭采用底盒轉接,并做電線保護及環形處理;
6. 底盒處電線采用電膠布接口保護及環形處理工藝施工;
7. 水管嚴禁握彎,拐角處采用直接或彎頭處理工藝施工;
8. 墻地線管采用135度施工工藝;
9. 預留有前置位置,并保證前置處水管間距不小于40公分,離地在50公分左右,前置處預留有專門電源插座;
10. 強弱電交接處,采用錫紙做弱電防干擾處理工藝;
11. 頂面熱水管做水管保溫及冷凝水處理工藝;
12. 土建預留老低盒電線接頭采用電膠布纏繞處理,并用阻燃材料封閉處理;
13.現場水電點位數量及位置符合“米宅人性化包”標準。經米宅驗收,整體水電合格。
康橋朗城3號院某單元1103(有住)工地巡檢

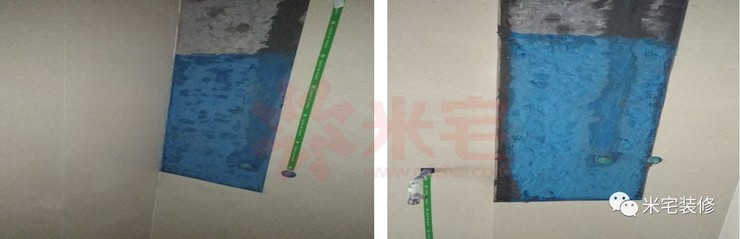

目前施工防水工程,材料符合公司質檢要求,基層為兩遍防水材料,干區防水涂刷高度1.8米,濕區高度1.8米、衛生間門口防水上返30公分。粉刷涂料晾干后,48小時閉水試驗工程,48小時后經過樓下檢測,無漏水滲水及潮濕現象?!?/p>
本工地總結:目前整體施工還是很不錯的,場地衛生比較整潔,材料擺放比較整齊,防水工程嚴格執行公司的標準施工。
天驕華庭某號樓1604(有?。?/span>工地巡檢

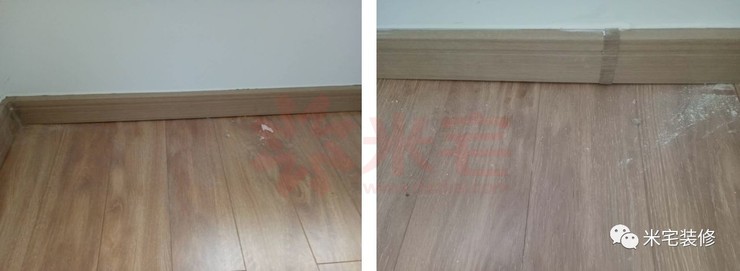

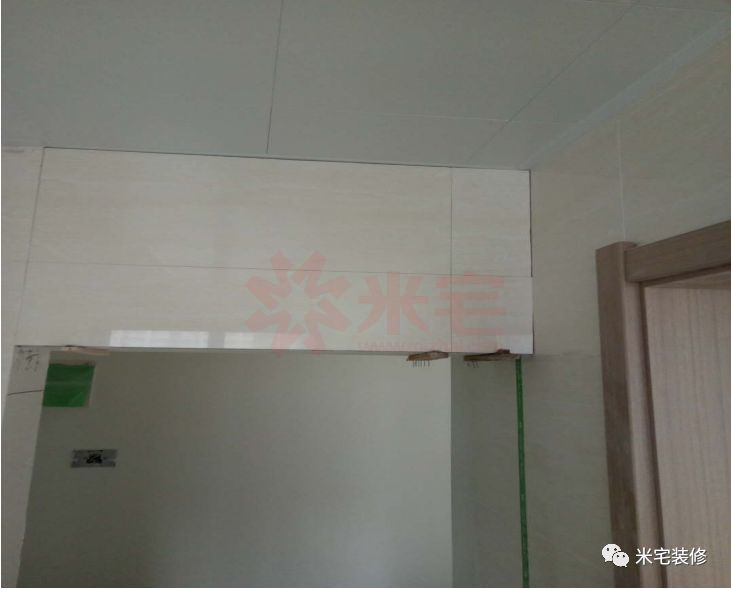

1、次臥踢腳線與木地板之間縫隙偏大,需重新拆除找平。↓↓↓

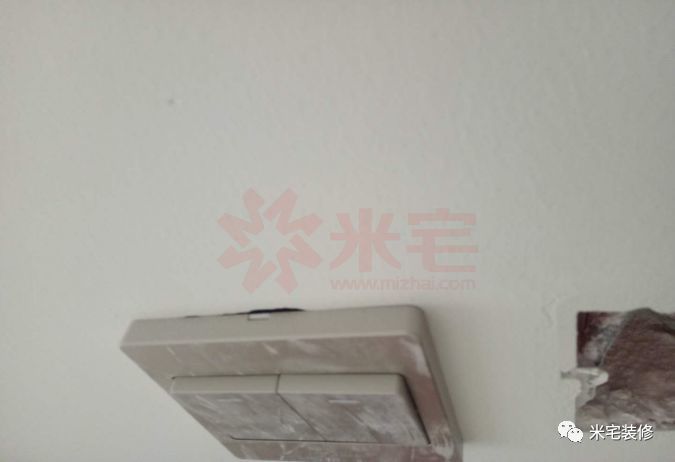

2、廚房下封門頭處,重新采用勾縫劑或白水泥均勻填充即可?!?/p>
3、 廚房櫥柜柜門不平整,重新調整到同一平面位置?!?/p>
4、五孔插座安裝期間乳膠漆有破壞現象?!?/p>
5、現場施工交流圖↓↓↓
本工地總結:目前整體施工還很不錯,只不過一些小問題出現還需改進,發現問題我們會及時通知項目負責人整改處理。

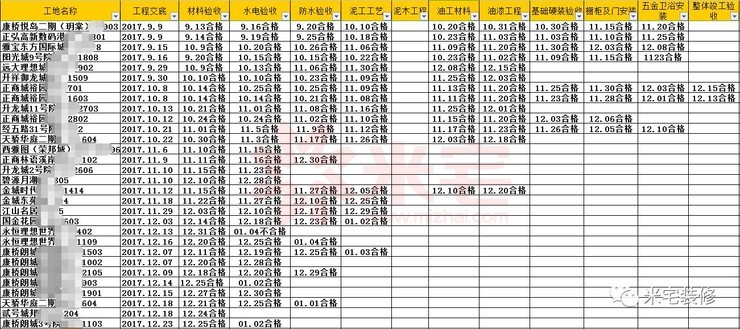

最后附上正在施工的工程進度表,請業主查看▼
