目前無論大小裝修公司在施工過程中都存在不同的問題,只有我們進行了有效地整改。
質檢時間:9月24日—9月30日
主要問題工地:康橋悅島、高新數碼港、陽光城、數碼港
康橋悅島二期(玥棠)某單元903(有?。┕さ匮矙z

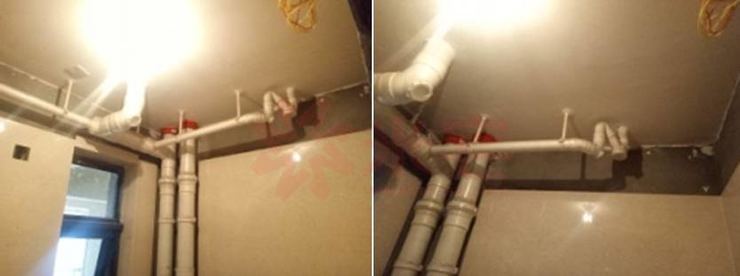

1、目前工地水電已完工,材料符合公司質檢要求。閉水試驗驗收合格。樓下檢查無漏水滲水情況。
2、工地目前泥工施工中、廚房小陽臺墻磚空鼓率較高、廚房墻磚接縫處不平整。
處理意見: 把此處墻磚全部鏟除,換成新的瓷磚。
3、廚房墻磚頂部空間預留位置較多。
處理意見:把沒有粘貼到位墻磚的從新粘貼上去。
本工地總結:水電、防水、泥工部分整體施工還很不錯,工程施工合理。場地比較整潔,電線管及水管橫平豎直,就是泥工的專業技能有待提高。
陽光城9號院某單元1808(有?。┕さ匮矙z
1、 次臥水電點位需做部分調整。
處理意見:需要調整電位已經交代工長,近期務必完工。以免耽誤下一階段施工。
2、土建墻體需要修補,部分墻面出現空鼓。
處理意見:土建墻體及時通知物業處理,墻面空鼓及時維修。

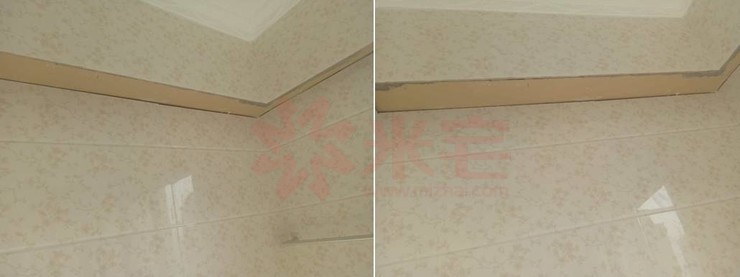

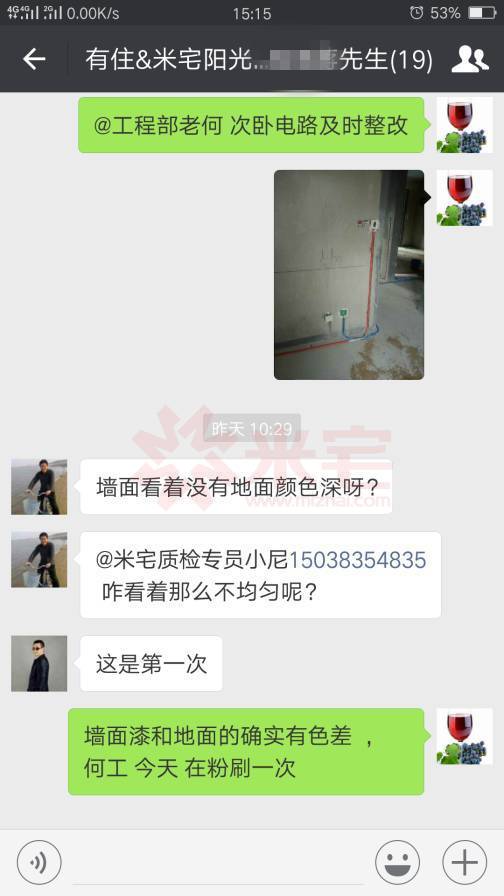

3、防水涂料顏色整改前后對比。
整改前
整改后
本工地總結:目前整體水電及防水項目施工還是很不錯的,場地衛生比較整潔,材料擺放比較整齊,施工嚴格執行公司的標準進行。
高新數碼港某單元801(有?。┕さ匮矙z

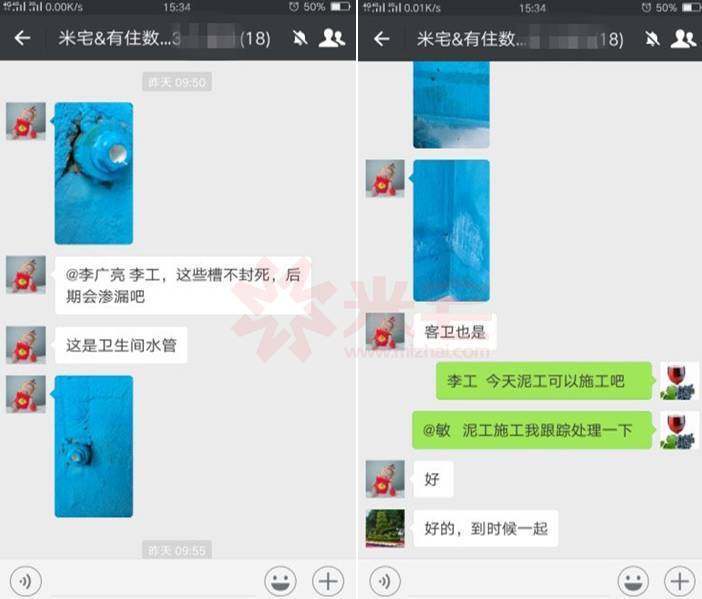

1、衛生間水管處密封不嚴有縫隙。
處理意見:水管旁邊全部用純水泥粉刷、已交代工長及時處理。

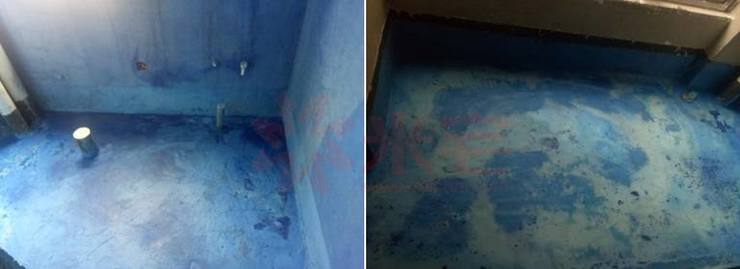

2、陽臺、廚房防水涂料粉刷施工中。
本工地總結:整體施工還是很不錯,水管密封處兩天之內處理。場地衛生比較整潔,材料擺放比較整齊,施工嚴格執行公司的標準施工。
數碼港某單元2805(有?。┕さ匮矙z

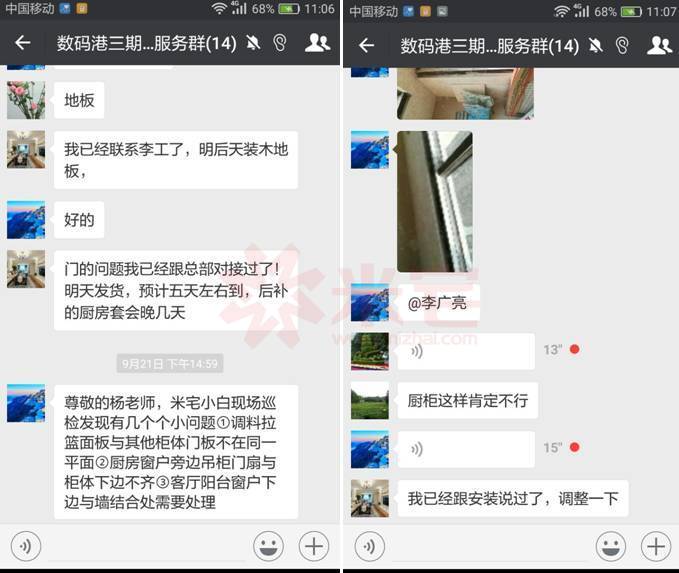

1、客廳陽臺頂部窗臺結合處需做處理。
處理意見:窗臺下框有落差,頂部粘貼墻磚容易脫落。已通知工長48小時內處理。

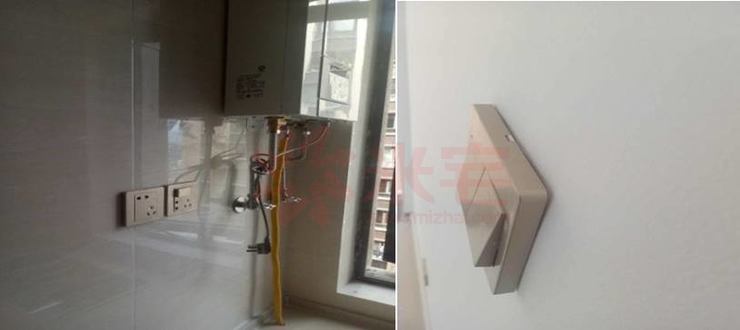

2、衛生間門口雙控開關及廚房電源插座開關扭曲不平整。
處理意見:已通知工長及時維修調平,衛生間門口雙控拆除,重新更換新的開關。
3、 廚房吊柜不在同一平面。
處理意見:重新調整、調整不好的拆了重裝。
4、廚房進口地面有兩塊地磚縫隙較大、高低不平整。
處理意見: 把此處墻磚全部鏟除,換成新的瓷磚。
本工地總結:目前整體施工還是很不錯的,場地衛生比較整潔,材料擺放比較整齊,施工嚴格執行公司的標準施工,就是細節沒有到位,工程細節有待提高。
本周質檢發現的問題主要集中在地磚、墻磚不平整及空鼓等一些細節方面?,F(xiàn)在所有問題已交代工長,要求24小時內整改完畢。

最后附上正在施工的工程進度表,請業主查看。
(完)
