米宅質檢旨在為用戶提供施工及材料等保障服務
為期七天工地巡檢及質檢過程中發現的一些問題,及相應的處理辦法,如下幾點:
質檢時間:12月18日—12月24日
國瑞城鉑仕苑某單元303(有住)工地巡檢
?泥工整體竣工,經米宅驗收,泥工整體合格,詳情如下:
室內所有墻磚處低盒均采用水泥封閉牢固工藝施工,從而避免了后期安裝開關插座時破壞瓷磚↓↓↓
嚴格控制瓷磚空鼓率,單片瓷磚空鼓率控制在3%以內,整體空鼓率控制在5%以內。(個別空鼓及不平磁磚需要更換重貼,已標出)↓↓↓

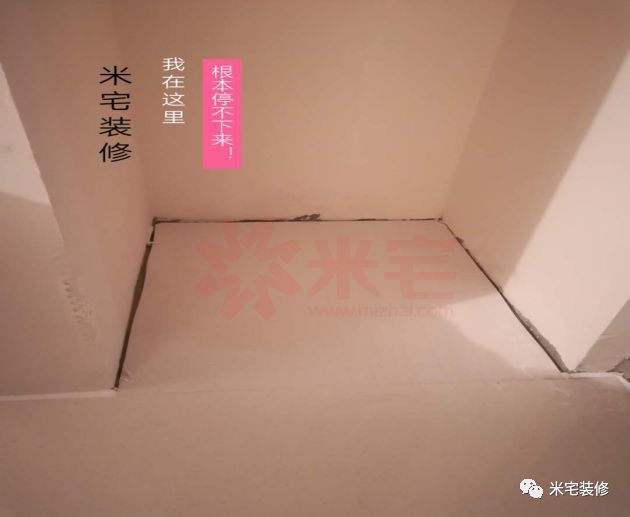

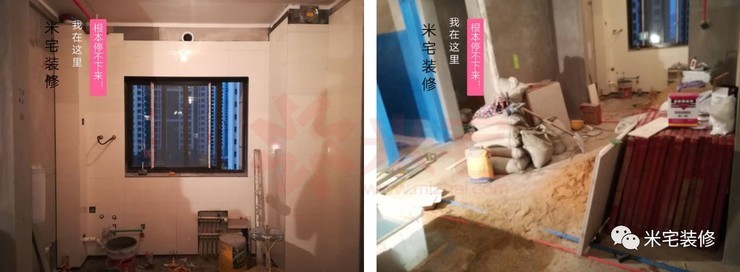

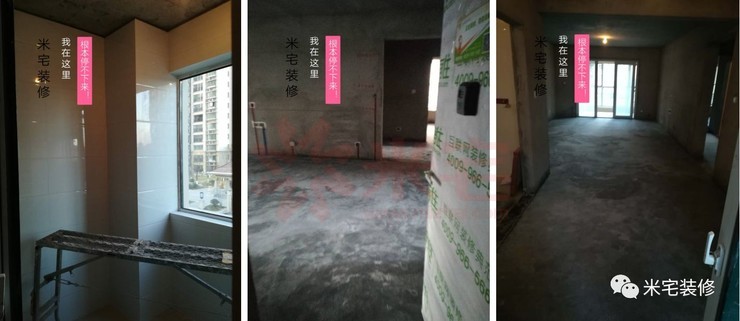

以下為現場整體圖片↓↓↓

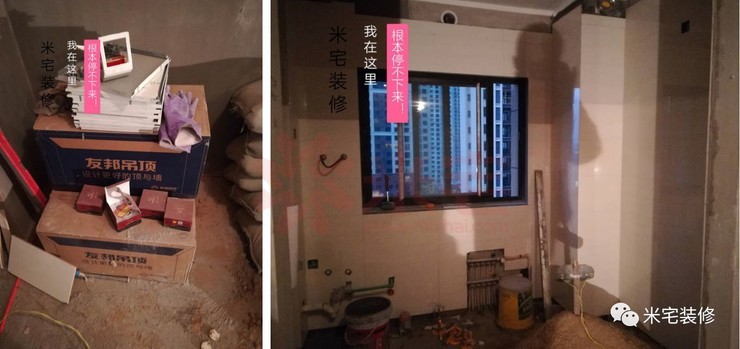

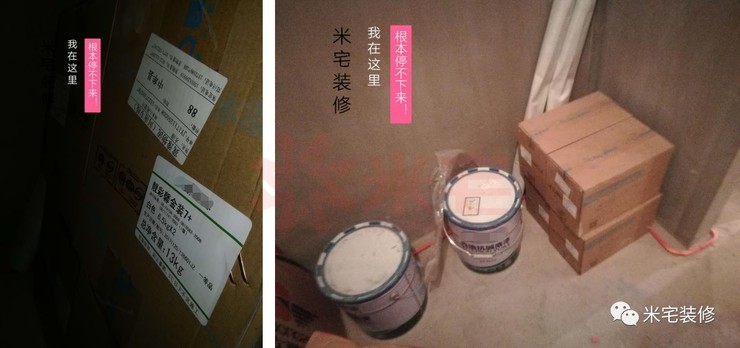

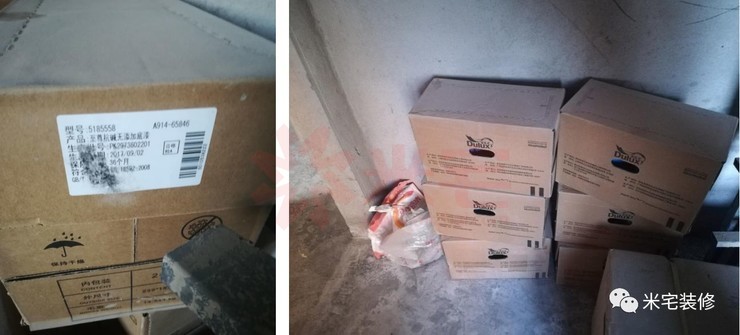

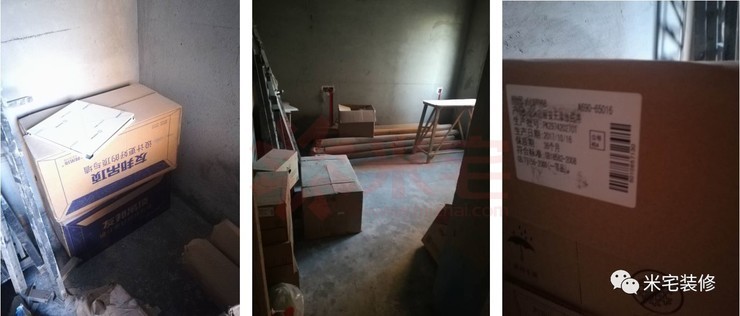

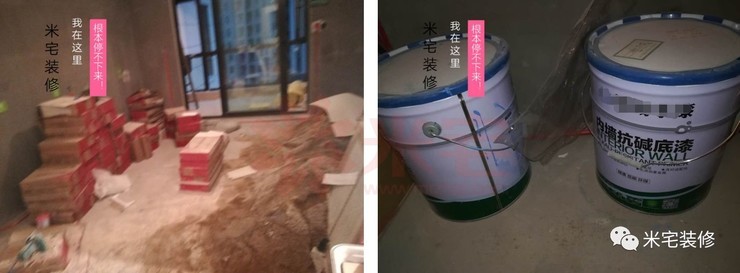

乳膠漆和扣板吊頂材料已到位,現場驗收符合套餐標準↓↓↓
本工地總結:泥工整體做的不錯的,個別地方有空鼓和對縫不齊的情況,有待繼續提高。
康橋玥棠某號樓502(有住)工地巡檢
?目前處于油漆施工階段,已批完兩遍膩子,目前整體施工符合質檢標準,待晾干之后即可打磨刷漆,現場發現幾個小問題,具體如下:
廚房右面墻有一塊兒墻磚不平,請重貼(此項限刷乳膠漆之前整改完畢)↓↓↓
水電走向標識沒有貼;廚衛底盒蓋板未加;

主臥窗臺石嵌進去的那塊三邊未打膠,請及時打膠↓↓↓

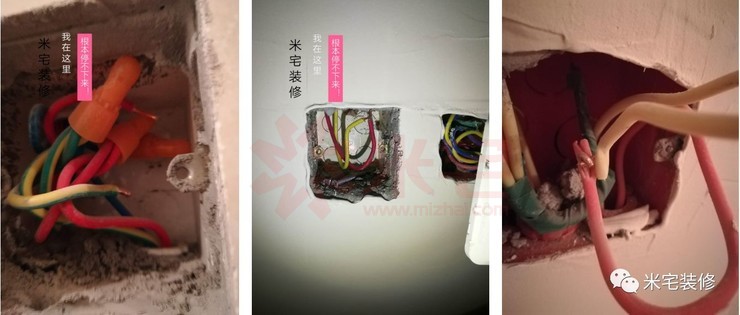

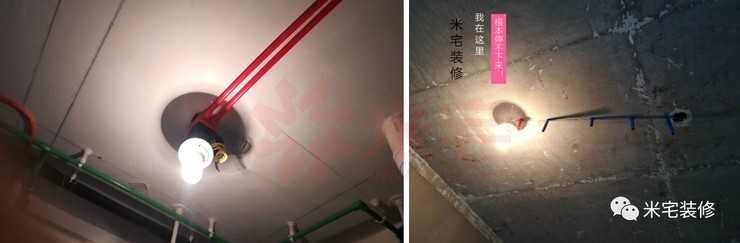

室內三個火線線頭未用蓋板蓋上,也未纏膠帶做絕緣處理↓↓↓

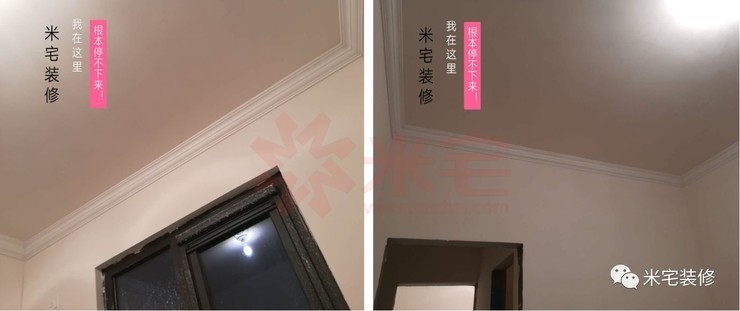

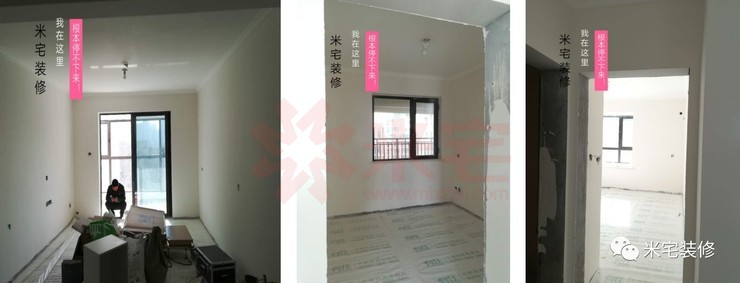

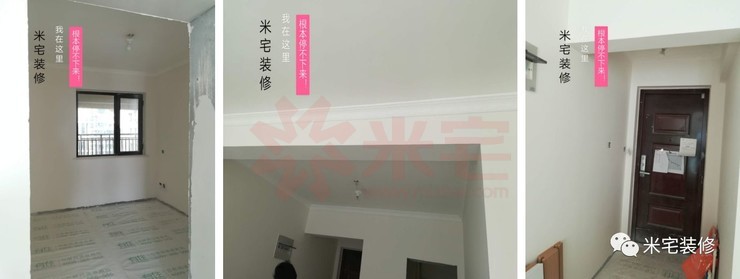

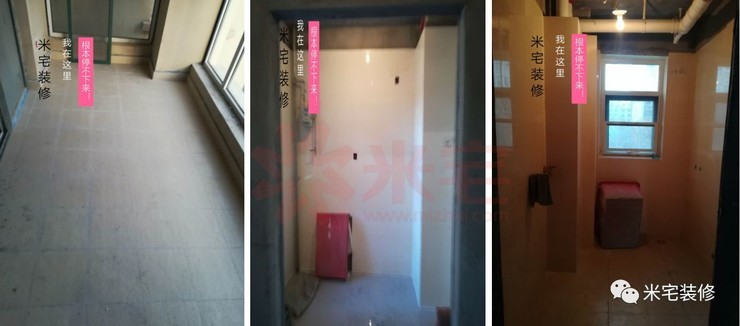

以下為現場整體圖片↓↓↓
本工地總結:總體做的不錯,頂角線貼的不錯,接縫處處理到位,工地安全管理需要加強,后期會持續跟蹤整改效果并復驗,不留隱患不留小毛病,敬請期待。
沁河路11號院某號樓402(有住)工地巡檢

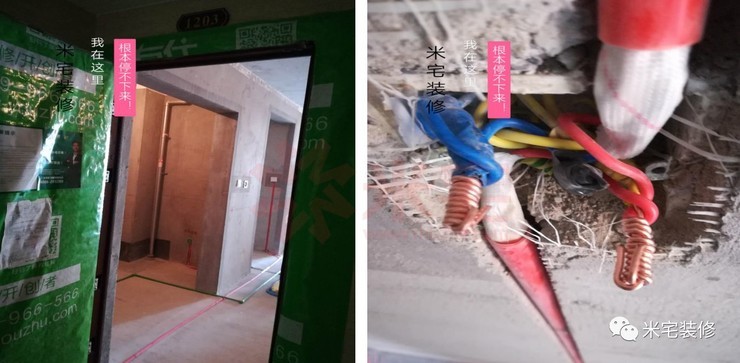

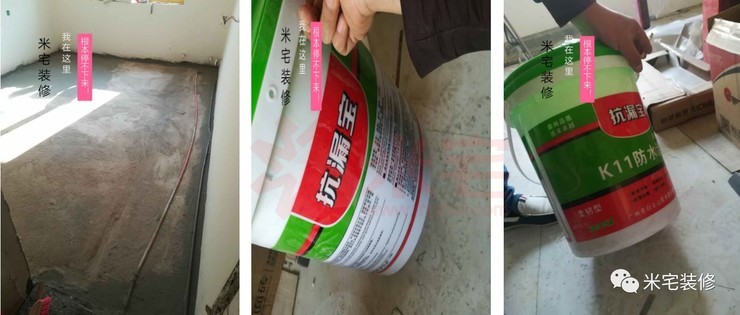

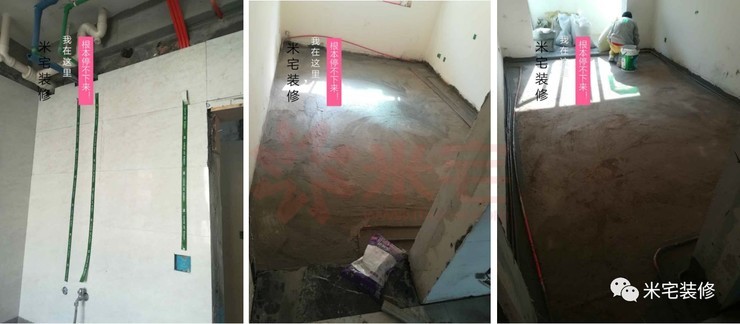

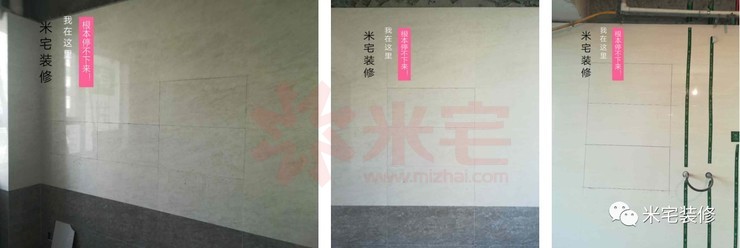

?目前正在泥工階段,磁磚已鋪完,之前有問題的磚已全部更換。(后期還需填一下縫即可)↓↓↓

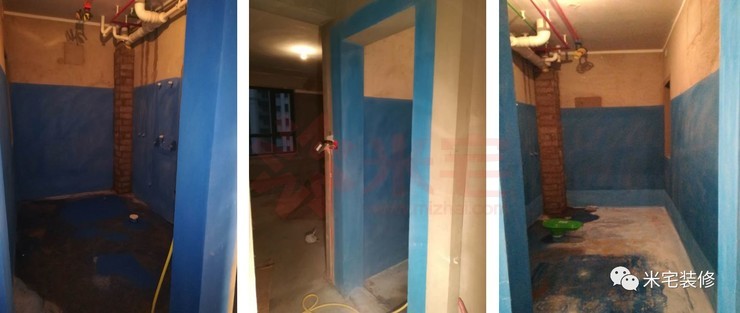

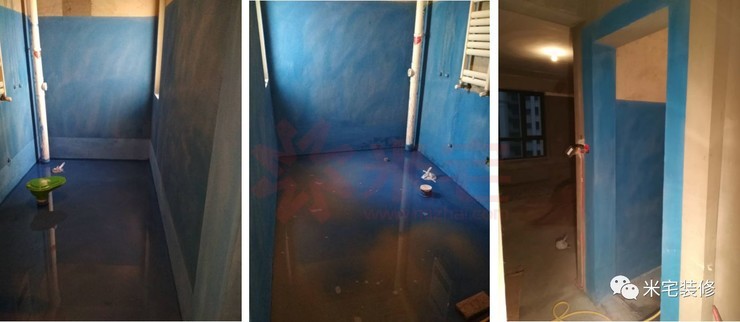

臥室正在做防水。(因老小區舊房翻新,頂部為預制板結構,縫隙較大,找平時出現樓下漏水現象較嚴重,所以不得不臥室做防水)↓↓↓
工地總結:整體做的不錯,施工進度正常,臥室防水做完開始找平,找平結束即可預約泥工驗收。
綠都瀾灣某號樓1203(有?。?/span>工地巡檢
?針對水電進行竣工驗收,結果如下:

1、現場水電敷設橫平豎直,電路分檔明確,水壓測試合格,材質符合公司質檢要求:(某牌pvc∮16線管,某牌PPR∮20熱熔水管,電線采用某廠電線,廚房空調插座為4平方電線,其它為2.5平方電線,插座線采用紅,藍,雙色組合電線。燈線采用紅,黃兩色電線)
2、過墻線采用穿線管做電線保護處理。
3、底盒處電線采用鎖母或黃臘管做護線處理。
4、電線接頭采用倒鉤8圈以上處理工藝。
5、衛生間浴霸電線接頭采用底盒轉接,并做電線保護及環形處理。
6、底盒處電線采用電膠布接口保護及環形處理工藝施工。
7、頂面燈線移位采用黃臘管穿線環形處理,并采用石膏固定處理工藝施工。
8、頂面吊頂燈線黃臘管保護并做環形處理工藝施工。
9、水管嚴禁握彎,拐角處采用直接或彎頭處理工藝施工。
10、墻地線管采用135度施工工藝。

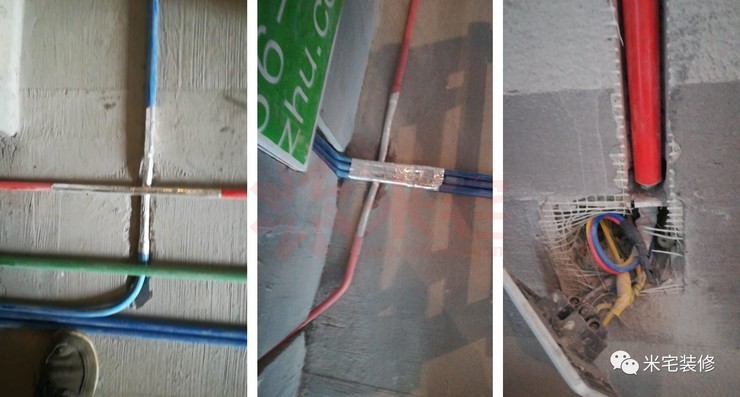

11、室內冷熱水管采用頂面施工工藝(因客餐廳未吊頂,只有客廳處水管走地)。
12、預留有前置位置,并保證前置處水管間距不小于40公分,離地在50公分左右,前置處預留有專門電源插座。
13、強弱電交接處,采用錫紙做弱電防干擾處理工藝。
14、頂面熱水管做水管保溫及冷凝水處理工藝。
15、土建預留老低盒電線接頭采用電膠布纏繞處理,并用阻燃材料封閉處理。
16、現場水電點位數量及位置符合“米宅人性化包”標準。
經米宅驗收,整體水電合格,如果您對水電改造定位任有其他需求,請在防水進場前及時通知施工負責人進行修改;如無任何其他需求我們將會按時進行下一階段施工!
下階段防水進場施工,請知曉。

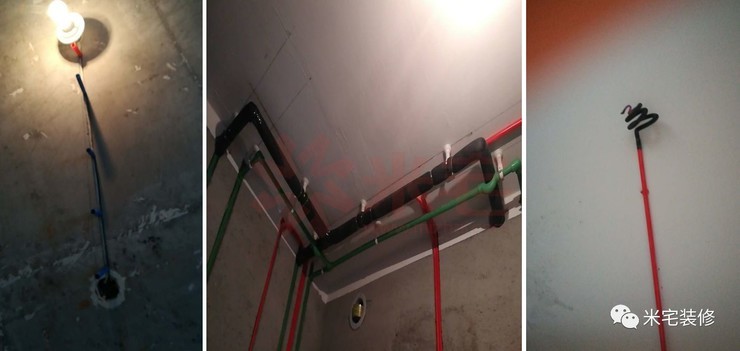

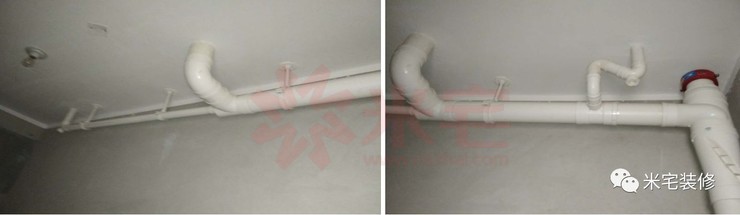

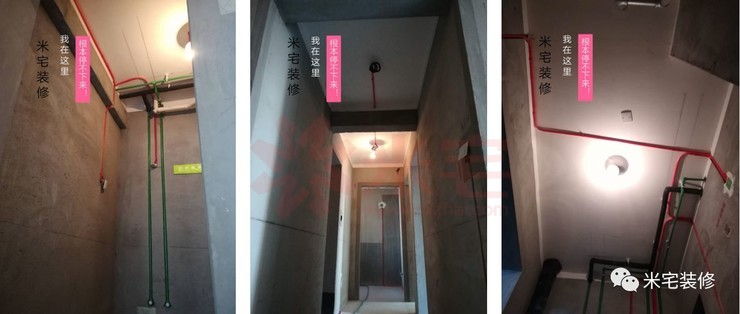

以下為現場圖片↓↓↓
工地總結:水電施工規范,線路規劃合理,現場環境整潔,細節處理到位,整體做的很不錯。
民安尚郡某單元1903(有?。?/span>工地巡檢
?針對乳膠漆進行整體竣工驗收,結果如下:
1、已提前對接土建遺留問題,做好墻體及頂面找平及防裂處理。
2、室內所有墻面線管均采用嵌縫石膏摻白乳膠封閉處理,在用防裂網做防裂工藝施工。
3、所有陰陽角均采用專門陰陽角線做墻體糾正工藝施工。
4、室內墻體沒有扭曲不平整問題,兩米尺桿測量達到豎3橫3的標準。
5、現場石膏線表面整潔極個別位置有蜂窩洞(此項后期補漆時一并處理),接口處理平整,整體水平,無扭曲。
經米宅驗收,乳膠漆整體合格,如果您對乳膠漆施工任有其他需求,請在乳膠漆工程進場前及時通知施工負責人進行修改;如無任何其他需求我們將會按時進行下一階段施工!謝謝!
下階段進入安裝階段,請知曉。
如下為現場施工圖,具體情況如下:

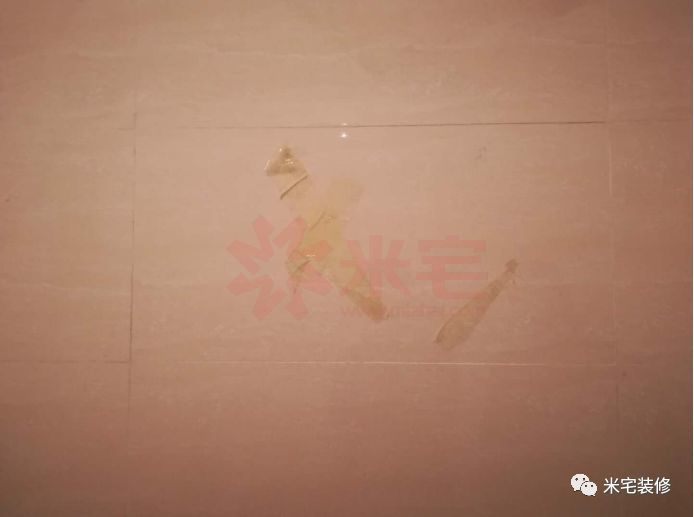

管根處沒批到位,管子要全部刷白(后期補漆時一并處理)↓↓↓

以下為現場整體圖片↓↓↓
工地總結:油漆整體施工質量不錯,個別細節處理有待提高, 驗收合格,已進入主材安裝階段。
綠都瀾灣某單元804(有住)工地巡檢
?已經進行到泥工施工階段,目前工地正在施工,施工進度正常推進,具體情況如下:
防水符合質檢標準樓下↓↓↓

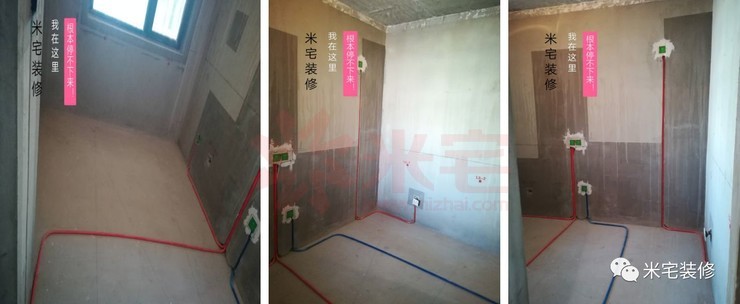

正在貼廚房墻磚,目前施工工藝按照公司質檢標準施工,如對材料及工藝有疑問請及時提出↓↓↓

乳膠漆及吊頂材料驗收合格↓↓↓
工地總結:防水施工規范,涂刷均勻到位,整體做的不錯。
最后附上正在施工的工程進度表,請業主查看▼
(點擊可查看高清大圖)
(完)
