2022-3-15九鼎公館二號院探盤總結:

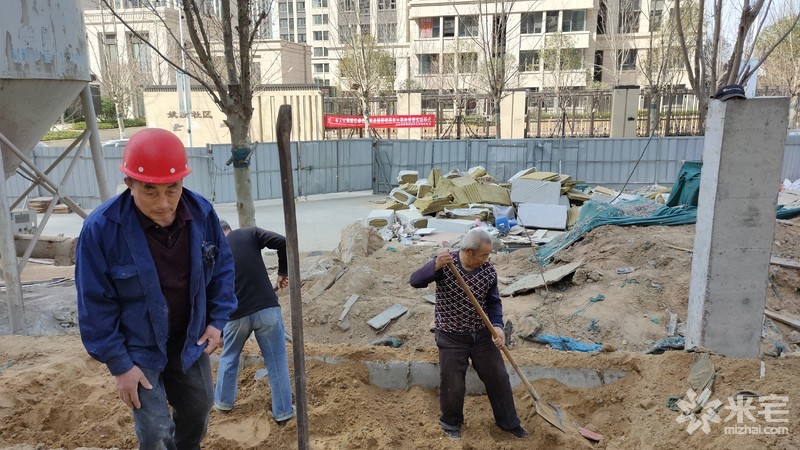

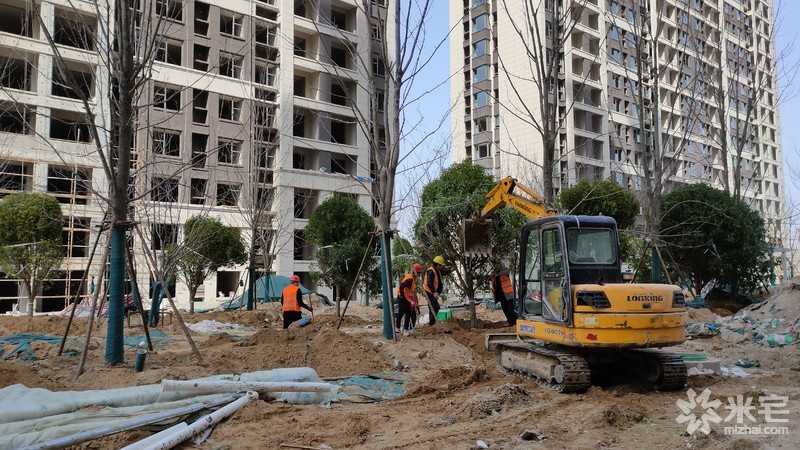

綠化組(包含綠化、地面、園區道路及圍墻):40-50人(大樹基本種完,下一步灌木;目前園區路面已經鋪石子鋼筋,下一步澆筑。另,3-4號樓入戶單元門也鋪石子了);

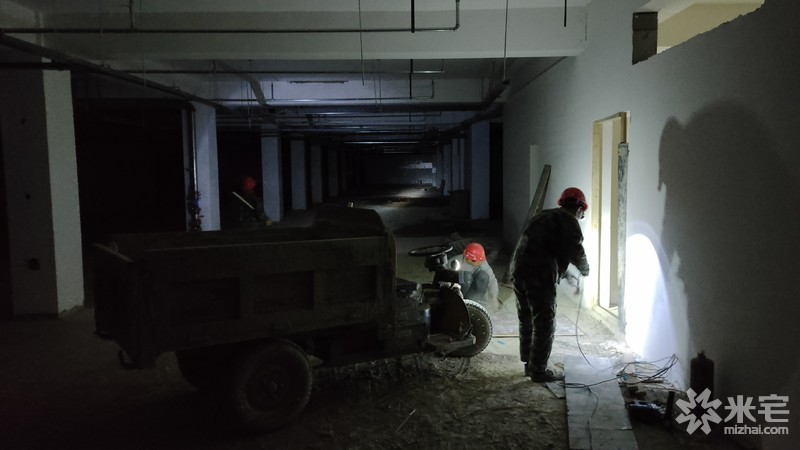

地庫地坪組:15人左右(目前1號樓負二基本鋪完,目前正在鋪2號樓負二,另負一正在切伸縮縫);

玻璃組:
人數沒問(3號樓一單元已經裝的差不多了,正在往樓上運玻璃);
工程施工組:目測大概20人(負一與商業中間墻體);

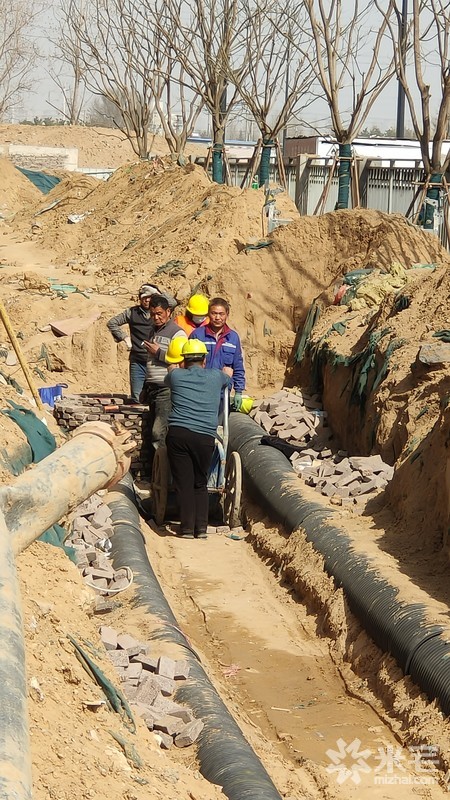

自來水組:實際見了3人,沒細問多少人。
消防組:大概20+人。

負一負二以及一樓精裝組:粗裝已經基本完成,準備下一步工作。
強電組:實際見3人,因施工聲音太大,沒聽到具體回應幾人。
立面組:2號樓基本完工,剩下4樓以下石材,目測6人。3-4-5-6-7號樓立面據說是另外一個公司做的,目前其他樓棟立面收口暫未見施工人員。
未命名分組:2號樓1單元正在安裝北向空調護欄。
本次探盤最大感覺是,工種變多了,上次探盤時消防組、強電組未見人(但問了工人,說原來也有人但是少,這次從3-11上的人就多了。今天消防組20+人)
目前感覺正在努力保交房,各組負責的人基本也都說現在甲方要求的緊,按要求是要給你們5月底交房。
希望吧,希望吧,期待這天早日到來。(現在的市場太tamade艸蛋了)(展開全部)
