裝修工去哪了!
怎么又停工了?。?!
為什么還沒裝完?。。?/span>
疑惑、不滿、憤怒
這是不少業主對于裝修工期的態度。
今天我們就來梳理一下裝修的工期,
到底多久的工期才算是合理的。
一套房子的正常工期

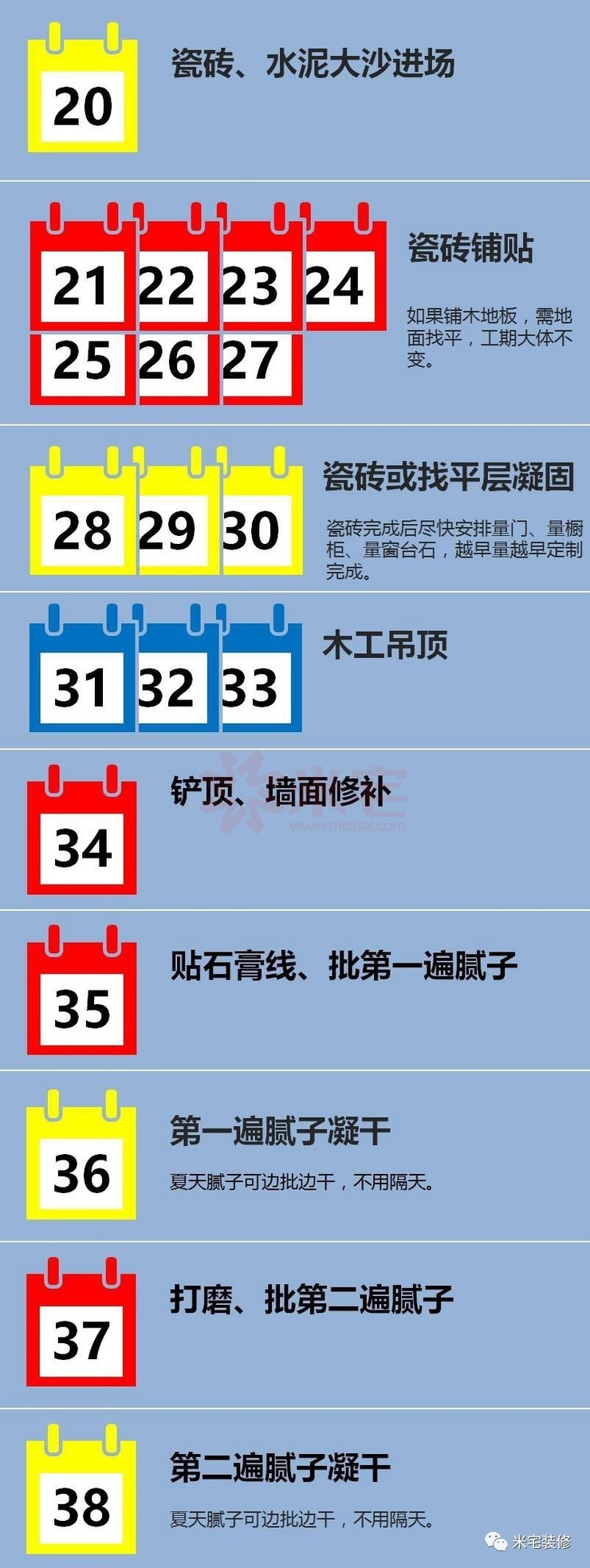

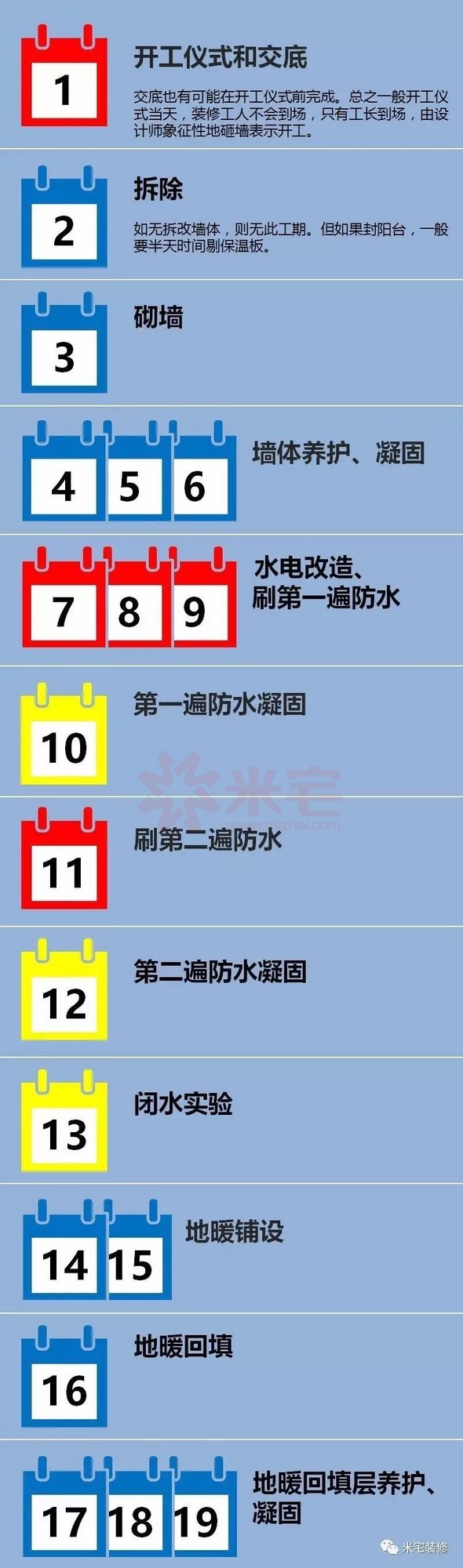

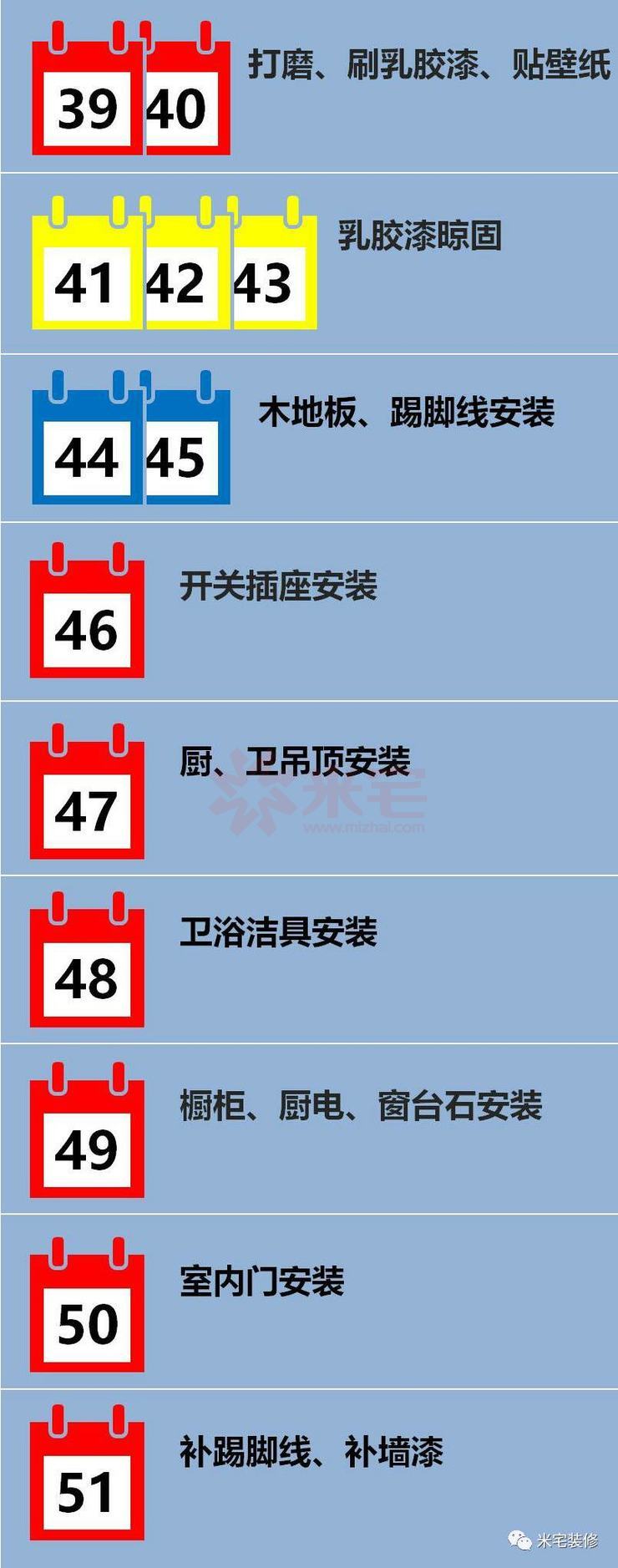

以一套100平米的房子為例,普通裝修檔次,憑我的經驗,我做了一張工期圖。
前注:
1、紅色日歷表示正常施工;
2、藍色日歷表示可能你不需要的項目,不需要?jiǎng)t減除相應的工期;
3、黃色部分是的晾固期,仍在工期中但無工人。這也解釋了為什么裝修期間有時候你家沒人干活。
備注:
1、這是按100平米的面積來估的,如果面積再大,則工期會增加。
2、上面說的是各工種銜接理想的狀態,但裝修工人真的不是隨叫隨到那么閑,所以裝修公司合同簽兩三個月的工期也正常。
3、還要所有主材、輔材都統籌得當,說什么時候進場就什么時候進場。
4、門、櫥柜是量尺寸定制的,制作周期一般不少于半個月,如遇到加工廠忙,工期可能會加長。
5、上面說的工期不包括封陽臺、新風系統、中央空調,也不包括現場家具、背景墻,不包括窗簾燈具安裝。
封陽臺前后要一兩天(可以與其它工種同時施工),新風系統大約一兩天,中央空調大約兩三天,現場家具基本上兩個免漆板衣柜也得兩三天,背景墻一兩天,窗簾燈具安裝至少一天。
6、如果設計的特別復雜,施工難度大,工期會更長,長到?jīng)]譜。大宅的裝修工期半年一年的多的是。
7、如果物業要求節假日不得施工,工期會延長。
8、如果裝修公司或業主要求嚴格,每一階段都要當面驗收,基本上每次驗收都要停工一天。
加快工期的辦法
要加快工期有三個辦法:多工種同時施工、預制部品、加快施工速度。
多工種同時施工往往會互相影響,容易彼此破壞。而且大多數工種無法同時施工,比如貼瓷磚怕踩怕碰、刷墻要現場干凈,基本上都無法與別的工種同時進行。
預制部品主要是把櫥柜和室內門由量尺寸定制變成預制,這的確能解決定制太慢所造成的延期。但預制部品總不如定制的。
加快施工速度能提一部分工期,但也不會大幅提升。比如水電如果按照標準寬、深開槽,水路返頂,就得要三天。兩天能干完嗎?也能,但標準可能會降低。
當然多上人手可以提高工期。比如水電一般是兩人一組,那直接上三組水電工,差不多一天即可完工。但這個行業固化的勞動模式很難改動,對公司、工長的管理能力也要求很高。
總結
1、一個百十平方的房子,最基本的裝修,工期在45天—2個月是正常的。
2、工期如果再長,的確是被拖延了。
3、如果裝修公司或工長承諾的工期很短,基本上是不可信的。
4、想辦法提工期也不可能大幅的提,最多也就提高五分之一吧。
米宅裝修上線!
如果您有裝修需求,請點擊菜單中“報名”按鈕即可直接報名。
如果您有裝修問題要咨詢,也可以和我們的工作人員直接聯系。
聯系工作人員:
米宅阿木(有住):15537113717(手機號即微信號)
米宅小城(實創):15537113712(手機號即微信號)
米宅小強:18537113718(手機號即微信號)
(完)
責任編輯:米宅木木
